Le 1er janvier 2026 marque un tournant réglementaire majeur pour tous les acteurs qui préparent ou conduisent des travaux à proximité des réseaux souterrains. La réforme anti-endommagement 2026 renforce les obligations des maîtres d’ouvrage, des exploitants de réseaux et des entreprises de travaux en matière de localisation, de cartographie et de précision des données.
Deux exigences concentrent l’essentiel des changements : l’utilisation du PCRS comme fond de plan de référence pour les réponses aux DT et DICT, et l’extension de l’obligation de plans en classe A à un périmètre élargi de réseaux. Pour les responsables techniques de collectivités, les ingénieurs de bureaux d’études et les conducteurs de travaux, comprendre ces nouvelles règles n’est plus une option : c’est une condition de sécurité et de conformité.
Réforme anti-endommagement 2026 – obligations clés
Temps de lecture : ~8 min
- Qu’est-ce que la réforme anti-endommagement et pourquoi existe-t-elle ?
- Le guichet unique, point de départ obligatoire de toute démarche
- Ce qui change au 1er janvier 2026 : les deux obligations clés
- La classe A, la classe B, la classe C : ce que ces notions signifient vraiment
- Quel réseau est concerné par quelle obligation en 2026 ?
- Quelles sanctions pour un maître d’ouvrage non conforme ?
- Comment GEOTOP RESEAUX accompagne la mise en conformité
- Les prochaines étapes après 2026 : anticiper 2032
- Aller plus loin avec la réforme anti-endommagement 2026
- Questions fréquentes
Qu’est-ce que la réforme anti-endommagement et pourquoi existe-t-elle ?
Origine et cadre réglementaire de la réforme anti-endommagement
La réforme anti-endommagement des réseaux enterrés trouve son fondement dans l’arrêté du 15 février 2012 relatif à l’exécution de travaux à proximité des réseaux. Ce texte, complété par la norme NF S70-003, a instauré le dispositif DT-DICT : la déclaration de travaux (DT) que le maître d’ouvrage adresse aux exploitants de réseaux avant tout projet, et la déclaration d’intention de commencement de travaux (DICT) que l’entreprise de travaux envoie avant le démarrage effectif du chantier.
L’objectif est clair : réduire les endommagements d’ouvrages souterrains, qui représentent chaque année des centaines d’incidents graves, des interruptions de service et des risques pour la sécurité des travailleurs et des riverains. Depuis 2012, la réforme a progressivement monté en exigence, avec des échéances successives pour améliorer la qualité et la précision des informations échangées entre déclarants et exploitants. L’échéance 2026 constitue la prochaine étape structurante de ce calendrier.
Le guichet unique, point de départ obligatoire de toute démarche
Avant de déposer une DT ou une DICT, toute personne qui prévoit des travaux à proximité des réseaux doit consulter le guichet unique opéré par l’INERIS, accessible sur reseaux-et-canalisations.ineris.fr. Ce téléservice recense l’ensemble des exploitants de réseaux présents dans la zone de travaux et génère automatiquement la liste des destinataires à qui adresser les déclarations.
Cette étape n’est pas une formalité administrative accessoire. Elle conditionne la validité juridique de la démarche et détermine les exploitants qui doivent répondre avec leurs plans de réseaux. En cas d’omission ou d’erreur dans cette consultation, la consultation du guichet unique avant toute DT et DICT devient une condition dont dépend la responsabilité du maître d’ouvrage en cas d’incident sur chantier.
Ce qui change au 1er janvier 2026 : les deux obligations clés
La réforme anti-endommagement 2026 introduit deux évolutions majeures qui modifient concrètement la préparation des chantiers.
Généralisation du PCRS comme fond de plan de référence

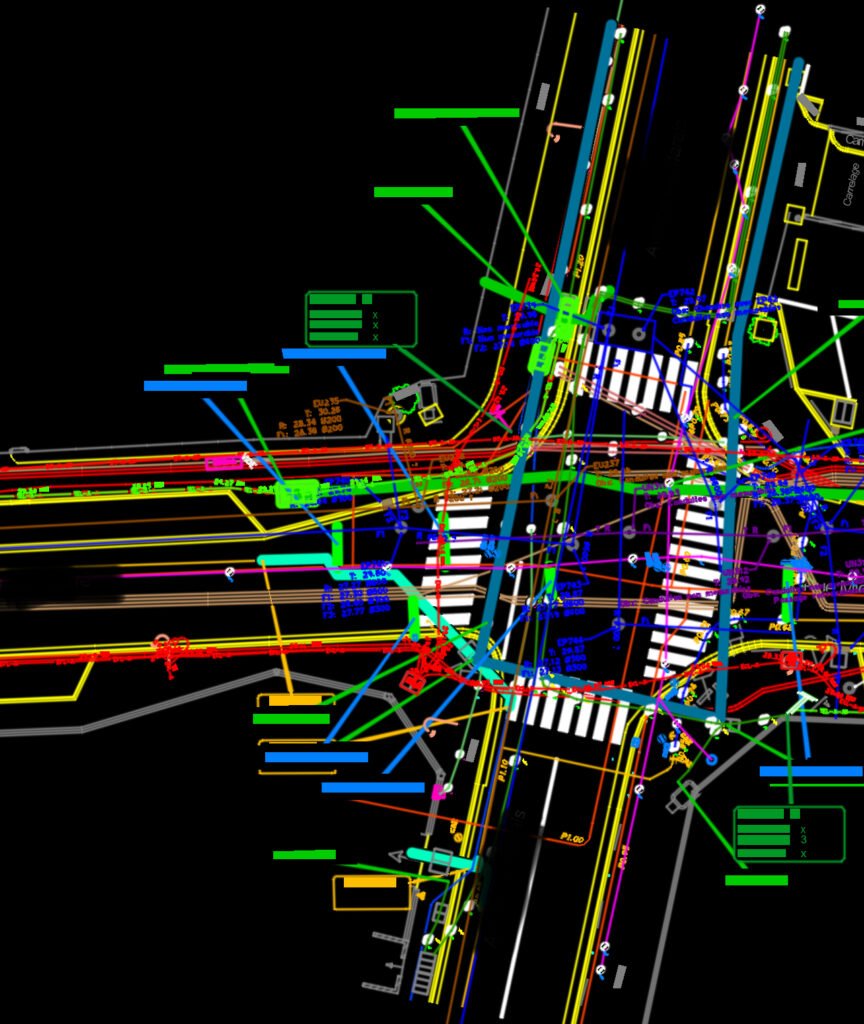

Premièrement, le Plan Corps de Rue Simplifié (PCRS) devient le fond de plan de référence obligatoire pour les réponses aux DT et DICT. Le PCRS est un référentiel cartographique géoréférencé à grande échelle, produit à l’initiative des collectivités territoriales en lien avec les exploitants de réseaux. Son usage comme fond de plan commun garantit que tous les acteurs travaillent sur une même base géographique précise et homogène, ce qui réduit les risques d’erreurs de localisation lors des travaux. Notre page dédiée au géoréférencement détaille les méthodes utilisées pour produire des données compatibles avec ce référentiel.
Extension de l’obligation de plans en classe A
Deuxièmement, l’obligation de fournir des plans en classe A s’étend significativement. Jusqu’ici réservée à certains réseaux sensibles dans des périmètres définis, cette exigence s’applique désormais à tous les réseaux sensibles sur l’ensemble du territoire national, ainsi qu’aux réseaux non sensibles situés en unité urbaine.
La classe A, la classe B, la classe C : ce que ces notions signifient vraiment
Les trois classes de précision des plans de réseaux
La classe de précision d’un plan de réseau traduit la fiabilité de la localisation des ouvrages souterrains représentés. La classe A correspond à une incertitude de localisation inférieure ou égale à 40 cm, ce qui implique un levé topographique réalisé avec des méthodes géodésiques précises et un géoréférencement rigoureux. Nos prestations de relevé topographique s’appuient précisément sur ces méthodes certifiées. La classe B correspond à une incertitude comprise entre 40 cm et 1,5 m, et la classe C à une incertitude supérieure à 1,5 m, souvent liée à des plans anciens ou peu fiables.

L’enjeu est direct pour la sécurité des chantiers : un plan en classe C ou B ne permet pas de localiser un réseau avec suffisamment de précision pour décider en toute sécurité de la méthode d’excavation. Un plan en classe A, en revanche, autorise dans certains cas à s’affranchir des investigations complémentaires, sous réserve que les conditions réglementaires soient réunies.
Bon à savoir : la classe A ne s’obtient pas par simple déclaration de l’exploitant. Elle nécessite un levé de terrain réalisé selon des méthodes topographiques certifiées, avec un géoréférencement conforme aux exigences de la norme NF S70-003. Un prestataire qualifié et certifié Qualitia est indispensable pour garantir la validité de cette classification.
Quel réseau est concerné par quelle obligation en 2026 ?
Réseaux sensibles et non sensibles : obligations en 2026
La distinction entre réseaux sensibles et réseaux non sensibles est centrale dans la réforme. Les réseaux sensibles regroupent notamment les canalisations de transport de gaz, les réseaux électriques haute tension, les canalisations de produits chimiques ou pétroliers et certains réseaux de télécommunications critiques. Les réseaux non sensibles couvrent les autres catégories, comme les réseaux d’eau potable, d’assainissement ou de fibre optique de distribution.

Voici le tableau des obligations de classe A selon le type de réseau et le périmètre géographique au 1er janvier 2026 :
| Type de réseau | Zone géographique | Obligation classe A au 1er janvier 2026 | Échéance suivante |
|---|---|---|---|
| Réseaux sensibles | Ensemble du territoire national | Oui, obligatoire | Déjà applicable |
| Réseaux non sensibles | Unité urbaine | Oui, obligatoire | Déjà applicable |
| Réseaux non sensibles | Hors unité urbaine | Non (classe B ou C encore acceptée) | Extension prévue à horizon 2032 |
Cette distinction géographique est importante pour les exploitants de réseaux ruraux ou périurbains, qui disposent encore d’un délai pour se mettre en conformité hors des zones urbaines. En revanche, pour tous les chantiers en milieu urbain ou à proximité de réseaux sensibles, l’exigence de classe A s’applique pleinement dès janvier 2026.
Quelles sanctions pour un maître d’ouvrage non conforme ?
Le non-respect des obligations issues de la réforme anti-endommagement expose le maître d’ouvrage à des sanctions administratives et pénales. En cas d’endommagement d’un réseau lors de travaux réalisés sans DT valide, sans consultation du guichet unique ou sans respect des prescriptions liées à la localisation des ouvrages, la responsabilité civile et pénale du maître d’ouvrage peut être engagée. Les DREAL et DDT sont les autorités compétentes pour contrôler le respect de ces obligations et instruire les procédures en cas de manquement.
Au-delà des sanctions, l’enjeu est aussi financier et opérationnel : un endommagement de réseau entraîne des arrêts de chantier, des coûts de réparation, des pénalités contractuelles et une atteinte à la réputation du maître d’ouvrage auprès des exploitants et des autorités.
Important : le Plan de Gestion des Ouvrages en Construction (PGOC) est un document que le maître d’ouvrage doit établir pour les chantiers les plus sensibles. Il formalise les mesures prises pour protéger les réseaux existants pendant les travaux et constitue une preuve de diligence en cas de litige.
Comment GEOTOP RESEAUX accompagne la mise en conformité
Face à ces obligations, les maîtres d’ouvrage, les bureaux d’études et les entreprises de travaux ont besoin de prestataires capables de produire des données terrain précises, géoréférencées et directement exploitables dans les échanges DT-DICT. C’est précisément le cœur de métier de GEOTOP RESEAUX.

Notre équipe intervient à chaque étape de la chaîne de conformité :
- Détection des réseaux enterrés par radio-détection, géoradar et sondes
- Levés topographiques géoréférencés pour atteindre la précision classe A
- Production de plans cartographiques conformes aux exigences du guichet unique et du PCRS
- Récolements géoréférencés après travaux pour maintenir la conformité dans le temps
Pour la détection préalable des ouvrages, découvrez notre prestation dédiée pour détecter les réseaux enterrés. Nos plans cartographiques et architecturaux sont produits selon les exigences de conformité en vigueur.
Pour les collectivités et syndicats de réseaux engagés dans la production ou la mise à jour du PCRS sur leur territoire, GEOTOP RESEAUX apporte une expertise topographique et cartographique qui s’articule naturellement avec les exigences du fond de plan de référence.
Les prochaines étapes après 2026 : anticiper 2032
L’échéance du 1er janvier 2026 ne clôt pas le calendrier de la réforme. Des sources sectorielles spécialisées indiquent qu’une extension de l’obligation de classe A aux réseaux non sensibles situés hors unité urbaine à l’horizon 2032 est envisagée. Ce délai supplémentaire ne doit pas conduire à l’inaction : la mise en conformité des plans de réseaux est un processus long, qui mobilise des ressources techniques et financières importantes, et qui nécessite d’anticiper les levés de terrain bien avant les échéances réglementaires.
Pour les collectivités rurales et les syndicats de réseaux qui n’ont pas encore engagé leur démarche de cartographie géoréférencée, il est donc stratégique de commencer dès maintenant, en s’appuyant sur des prestataires certifiés capables de produire des données conformes aux exigences futures.
Aller plus loin avec la réforme anti-endommagement 2026
La réforme anti-endommagement 2026 impose des changements concrets et non négociables pour tous les acteurs qui interviennent à proximité des réseaux souterrains en France. L’obligation d’utiliser le PCRS comme fond de plan et d’atteindre la précision classe A pour les réseaux sensibles et les réseaux non sensibles en unité urbaine redéfinit les standards de préparation des chantiers.
Anticiper ces obligations, c’est sécuriser ses chantiers, protéger sa responsabilité et s’inscrire dans une démarche de qualité durable. GEOTOP RESEAUX est à votre disposition pour vous accompagner dans cette mise en conformité, de la détection à la cartographie géoréférencée : contactez notre équipe de géomètres.
FAQ
Qu’est-ce que le PCRS et pourquoi devient-il obligatoire en 2026 ?
Le Plan Corps de Rue Simplifié est un référentiel cartographique géoréférencé à grande échelle produit par les collectivités territoriales. Il devient le fond de plan de référence obligatoire pour les réponses aux DT et DICT à partir du 1er janvier 2026, afin de garantir une base géographique commune et précise pour tous les échanges entre exploitants de réseaux et déclarants de travaux.
Quelle est la différence entre un réseau sensible et un réseau non sensible ?
Les réseaux sensibles regroupent les ouvrages dont l’endommagement peut avoir des conséquences graves pour la sécurité des personnes ou de l’environnement, comme les canalisations de gaz haute pression, les réseaux électriques haute tension ou les canalisations de produits dangereux. Les réseaux non sensibles couvrent les autres catégories, comme les réseaux d’eau ou d’assainissement. Cette distinction détermine le niveau de précision exigé et le calendrier d’application des obligations.
Un exploitant de réseau peut-il continuer à fournir des plans en classe B après 2026 ?
Pour les réseaux sensibles sur tout le territoire et pour les réseaux non sensibles en unité urbaine, la classe B ne sera plus acceptable dans les réponses aux DT et DICT à partir du 1er janvier 2026. Seuls les réseaux non sensibles situés hors unité urbaine peuvent encore faire l’objet de plans en classe B ou C jusqu’à la prochaine échéance réglementaire.
Que risque concrètement un maître d’ouvrage qui ne consulte pas le guichet unique avant ses travaux ?
L’absence de consultation du guichet unique avant le dépôt d’une DT constitue un manquement réglementaire qui peut engager la responsabilité civile et pénale du maître d’ouvrage en cas d’incident sur chantier. Les autorités compétentes, notamment les DREAL et DDT, peuvent instruire des procédures administratives et pénales à l’encontre des responsables de projet défaillants.
Les investigations complémentaires restent-elles nécessaires même avec un plan en classe A ?
Un plan en classe A réduit significativement l’incertitude de localisation des réseaux, mais ne dispense pas systématiquement des investigations complémentaires. Ces dernières restent obligatoires dans les zones de proximité immédiate des ouvrages, selon les prescriptions de la norme NF S70-003 et les conditions définies par l’exploitant dans sa réponse à la DICT. La classe A facilite la préparation du chantier mais ne remplace pas une analyse terrain adaptée à chaque situation.
