Un endommagement réseau sur chantier peut transformer une opération bien planifiée en cauchemar opérationnel et financier. Pourtant, la majorité de ces accidents résultent d’un défaut de repérage préalable ou d’une mauvaise lecture des plans de réseaux, et le véritable endommagement réseau coût est alors largement sous-estimé.
Entre arrêts de chantier, réparations d’urgence, pénalités contractuelles et responsabilités engagées, le coût réel d’un endommagement réseau chantier dépasse très largement ce que l’on anticipe. Cet article vous donne une vision complète des enjeux financiers, réglementaires et opérationnels liés aux accidents sur les réseaux enterrés, et vous explique comment les éviter grâce à une détection préalable rigoureuse.
Endommagement réseau sur chantier | coûts et obligations
Temps de lecture : ~12 min
- Pourquoi le coût d’un endommagement réseau sur chantier est toujours sous-estimé
- Réglementation anti-endommagement : ce que vous devez faire avant de creuser
- Détection et localisation réseau enterré sur chantier : méthodes et obligations
- Qui est responsable en cas d’endommagement d’un réseau sur chantier ?
- Que faire immédiatement en cas d’endommagement d’un réseau sur chantier ?
- Bonnes pratiques pour éviter un accident réseau et ses surcoûts sur chantier
- Aller plus loin avec la détection réseau enterré chantier
- En résumé : anticiper l’endommagement des réseaux sur chantier
- FAQ
Voici les grandes lignes de ce que vous allez découvrir dans cet article :
- Les coûts directs et indirects d’un endommagement réseau sont bien plus élevés que la seule réparation : arrêt de chantier, pénalités, gestion administrative et responsabilités juridiques s’accumulent rapidement.
- La réglementation anti-endommagement impose des obligations précises avant tout travaux à proximité d’un réseau, notamment la DT et la DICT via le guichet unique.
- La localisation réseau enterré chantier par des prestataires certifiés est la principale mesure préventive, en particulier lorsque les plans sont imprécis ou de classe B ou C.
- En cas d’accident, la règle des 4A s’applique immédiatement : Arrêter, Alerter, Aménager une zone de sécurité, Accueillir les secours.
- Des bonnes pratiques simples permettent de réduire considérablement les risques avant et pendant l’exécution des travaux.
Pourquoi le coût d’un endommagement réseau sur chantier est toujours sous-estimé

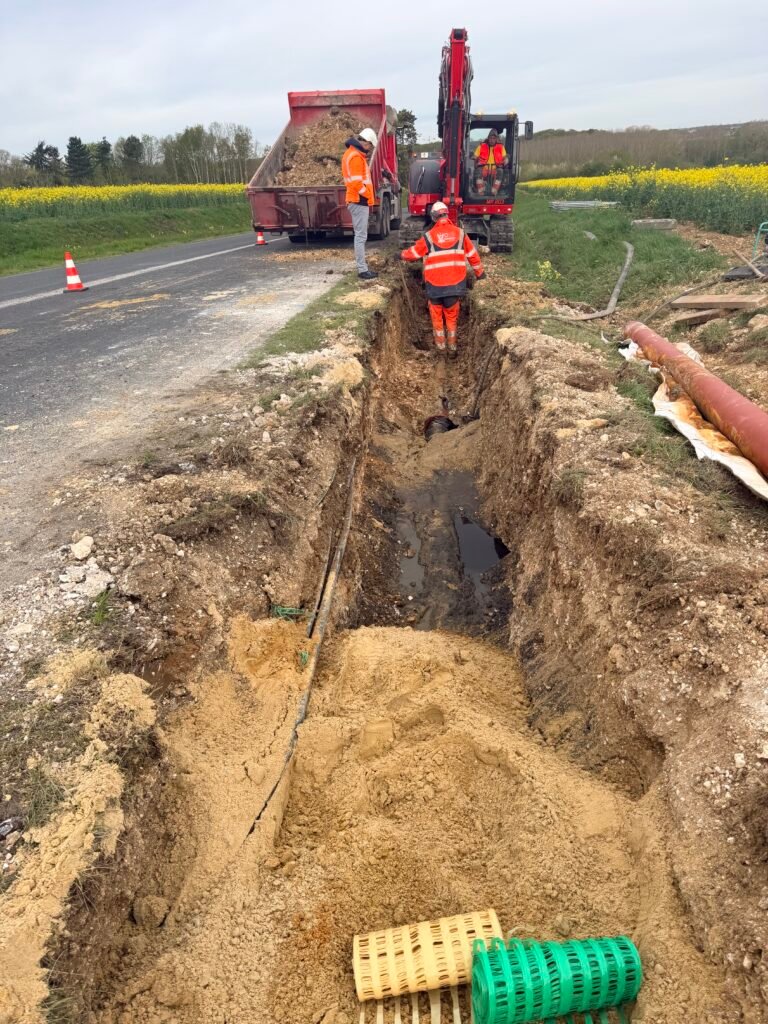

Lorsqu’une pelle mécanique accroche une canalisation enterrée, le premier réflexe est de penser au coût de réparation. Mais ce coût n’est que la partie visible du problème. L’endommagement réseau chantier coût réel intègre une série de postes qui s’accumulent dès les premières heures suivant l’accident.
Les coûts directs immédiatement visibles
Les coûts directs comprennent la réparation ou le remplacement de la canalisation endommagée, les frais d’intervention de l’exploitant de réseau, et les éventuelles indemnisations versées aux tiers affectés par l’interruption de service. Sur un réseau sensible enterré comme une canalisation de gaz, d’eau potable ou de fibre optique, ces seules réparations peuvent représenter des dizaines de milliers d’euros.
Les coûts indirects souvent sous-estimés
Mais les coûts indirects sont souvent bien plus lourds. Un arrêt de chantier non planifié génère des surcoûts de chantier considérables : immobilisation des équipes et des engins, pénalités contractuelles pour retard de livraison, remobilisation des sous-traitants, reprise des travaux de terrassement. Selon les guides pratiques de la SMA BTP, les déclarations et recherches de réseaux doivent être effectuées le plus en amont possible précisément pour éviter ces surcoûts et les imprévus qui en découlent. À cela s’ajoutent les frais administratifs liés à la gestion de l’incident, les expertises requises par les assureurs, et dans les cas les plus graves, les procédures judiciaires.
L’imprécision cartographique réseau est souvent à l’origine de ces accidents. Des plans de classe B ou C, dont la précision ne garantit pas la position réelle des ouvrages, conduisent les exécutants à creuser sans avoir une vision fiable de l’emplacement des canalisations enterrées. C’est précisément dans ces situations que la localisation réseau enterré chantier par un prestataire certifié devient non seulement utile, mais indispensable.
| Type de coût | Exemples concrets | Impact sur le chantier |
|---|---|---|
| Coûts directs | Réparation de la canalisation, intervention de l’exploitant, indemnisation des tiers | Immédiat, chiffrable rapidement |
| Coûts indirects | Arrêt de chantier, immobilisation des équipes, pénalités contractuelles, remobilisation des sous-traitants | Différé, souvent sous-estimé |
| Coûts administratifs et juridiques | Expertise assurance, procédures judiciaires, mise en cause de la responsabilité | Long terme, potentiellement très élevé |
| Coûts réglementaires | Investigations complémentaires imposées, récolement de réseaux, mise en conformité | Conditionne la reprise des travaux |
Réglementation anti-endommagement : ce que vous devez faire avant de creuser
En France, les travaux à proximité des réseaux sont encadrés par la réglementation anti-endommagement, issue du décret 2011-1241 et de ses textes associés. Ce cadre réglementaire impose des obligations précises à toutes les parties prenantes d’un chantier, qu’il s’agisse du maître d’ouvrage, de l’entreprise exécutante ou de ses sous-traitants BTP.

DT et DICT : deux déclarations complémentaires
Avant tout démarrage de travaux, deux démarches sont obligatoires. La DT, ou déclaration de projet de travaux, est effectuée par le maître d’ouvrage avant la phase de conception. Elle permet d’identifier les exploitants de réseaux présents dans la zone concernée et d’obtenir leurs plans. La DICT, ou déclaration d’intention de commencement de travaux, est quant à elle réalisée par l’entreprise exécutante, au plus tôt trois mois avant le début des travaux et au plus tard dix jours ouvrés avant leur commencement. Ces deux déclarations transitent par le guichet unique des réseaux, accessible sur la plateforme gérée par l’INERIS.
La différence entre DT et DICT est donc fondamentale : la DT relève de la responsabilité du maître d’ouvrage en amont du projet, tandis que la DICT engage l’entreprise réalisant les travaux. Confondre ces deux étapes ou en négliger une expose directement à une mise en cause de la responsabilité en cas d’endommagement.
Classes de plans et investigations complémentaires
Les plans fournis par les exploitants à la suite de ces déclarations sont classés selon leur précision : classe A pour une précision inférieure à 40 cm, classe B pour une précision comprise entre 40 cm et 1,5 m, et classe C pour les plans les moins précis ou sans données de localisation. Lorsque les plans sont de classe B ou C, la réglementation impose de réaliser des investigations complémentaires avant d’engager les travaux mécaniques à proximité du réseau.
ImportantLorsque les plans reçus à la suite d’une DT ou d’une DICT sont de classe B ou C, vous êtes dans l’obligation de faire réaliser des investigations complémentaires par un prestataire certifié avant de commencer les travaux mécaniques. Ignorer cette obligation engage directement votre responsabilité en cas d’accident.
Détection et localisation réseau enterré sur chantier : méthodes et obligations
La localisation réseau enterré chantier constitue la mesure préventive la plus efficace contre les accidents. Elle repose sur des techniques spécialisées, souvent mises en œuvre lors d’études et implantation préalables, qui permettent de positionner précisément les canalisations enterrées avant toute intervention mécanique.

Méthodes de détection des réseaux enterrés

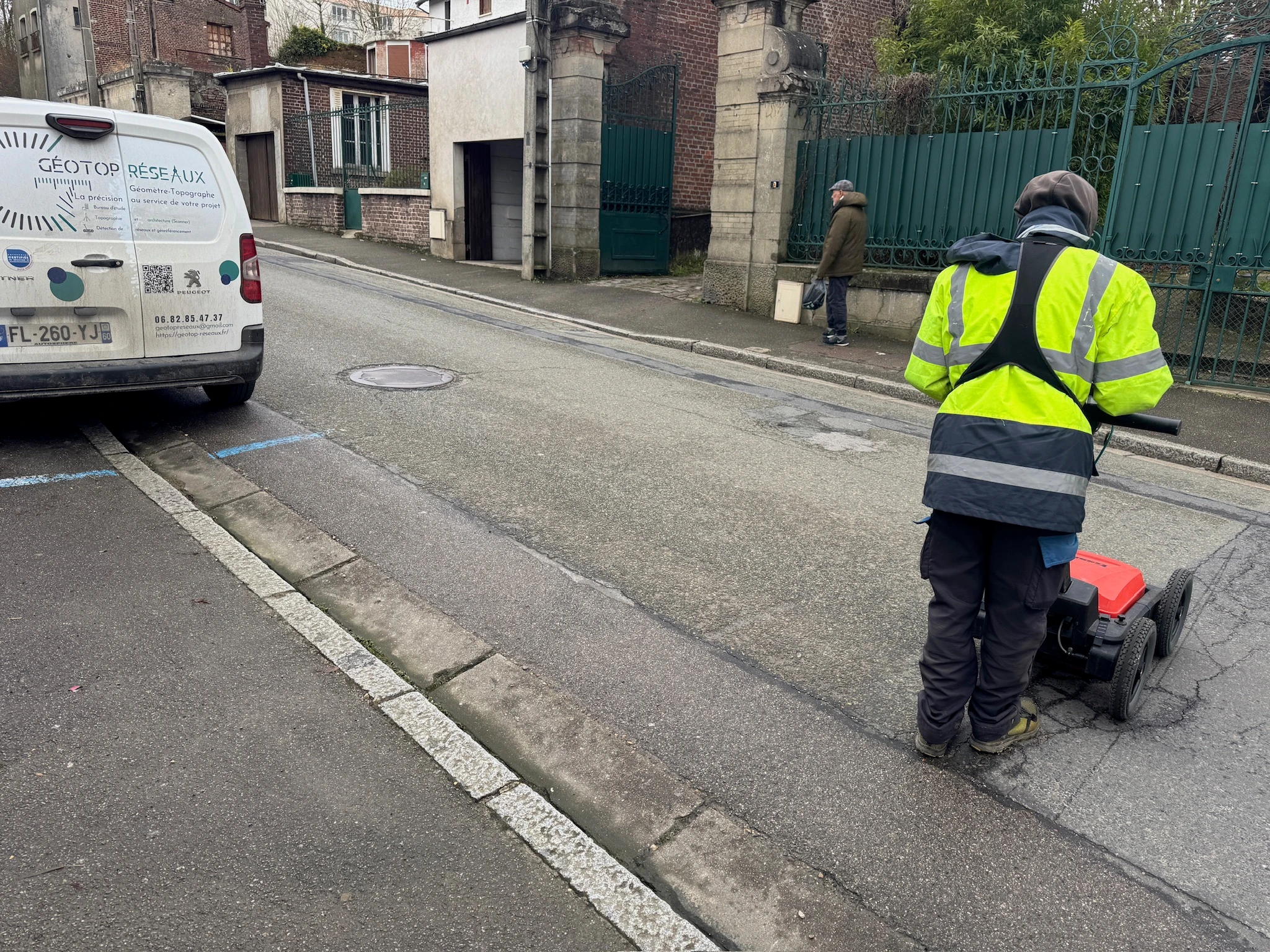

Les principales méthodes utilisées par les prestataires certifiés sont la radio-détection, qui localise les réseaux conducteurs grâce à l’émission et à la réception de signaux électromagnétiques, le géoradar ou GPR, qui permet de détecter les réseaux non conducteurs comme les canalisations en plastique, et les sondes d’insertion, utilisées pour localiser les réseaux difficilement détectables par les méthodes de surface. Ces techniques peuvent être combinées pour obtenir une localisation fiable, notamment en présence de plusieurs réseaux superposés ou dans des zones à forte densité de canalisations.
Du marquage-piquetage au géoréférencement

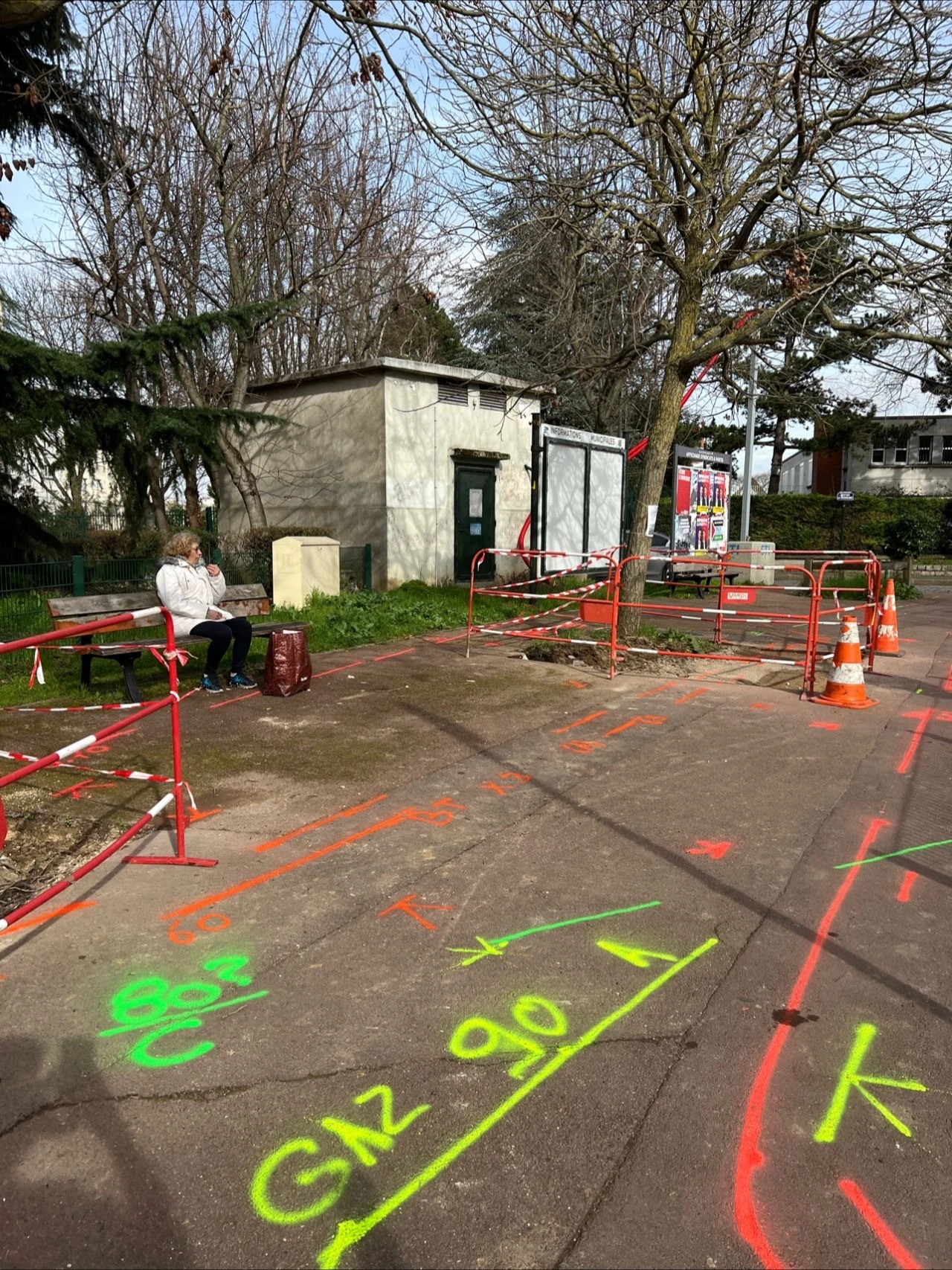

Les résultats de ces investigations doivent ensuite faire l’objet d’un marquage-piquetage sur le terrain, matérialisant la position des réseaux pour les exécutants. Cette étape est essentielle pour que les conducteurs de travaux et les opérateurs disposent d’une information concrète et directement utilisable sur le chantier.
Lorsque la précision des investigations est requise à un niveau élevé, notamment pour les réseaux sensibles enterrés, le géoréférencement des réseaux permet d’intégrer les données de localisation dans un système d’information géographique. Cette valorisation des données terrain garantit que les informations sont exploitables non seulement pour le chantier en cours, mais aussi pour les interventions futures. Chez GEOTOP RESEAUX, la détection et le géoréférencement sont traités comme un ensemble cohérent, depuis la localisation sur le terrain jusqu’à la production de données cartographiques exploitables. Vous pouvez consulter notre page dédiée à la détection des réseaux enterrés pour en savoir plus sur nos méthodes et certifications.
Qui est responsable en cas d’endommagement d’un réseau sur chantier ?
La question de la responsabilité est centrale dès lors qu’un réseau est endommagé. La réglementation anti-endommagement a précisément pour objectif de clarifier cette répartition des responsabilités entre les différents acteurs.
Le maître d’ouvrage est responsable de la réalisation de la DT et de la transmission des informations obtenues à l’entreprise exécutante. S’il omet cette étape ou transmet des informations incomplètes, sa responsabilité peut être engagée. L’entreprise exécutante est quant à elle responsable de la DICT, du respect des prescriptions techniques imposées par les exploitants, et de la mise en œuvre des investigations complémentaires lorsqu’elles sont requises. Le sous-traitant BTP qui réalise physiquement les travaux engage également sa propre responsabilité s’il creuse sans avoir vérifié la position des réseaux.
En cas d’endommagement, l’exploitant de réseau peut se retourner contre l’entreprise exécutante, le maître d’ouvrage, voire les deux, selon les manquements constatés. Les assureurs, dont la SMA BTP qui publie des guides pratiques détaillés sur ce sujet, insistent sur le fait que le non-respect des obligations déclaratives et de détection constitue une faute susceptible de limiter ou d’exclure la prise en charge par l’assurance.
Que faire immédiatement en cas d’endommagement d’un réseau sur chantier ?
Même avec toutes les précautions prises, un accident peut survenir. Dans ce cas, la conduite à tenir est codifiée par la règle des 4A, recommandée par l’INERIS et reprise dans les guides de prévention BTP.
- Arrêter : stopper immédiatement toute activité à proximité du réseau endommagé, couper les moteurs et éloigner le personnel.
- Alerter : prévenir l’exploitant de réseau dans les meilleurs délais, appeler les secours si nécessaire, notamment en cas de fuite de gaz ou de matière dangereuse, et informer le responsable de chantier.
- Aménager une zone de sécurité : baliser le périmètre autour de la zone d’accident pour protéger les personnes présentes et empêcher l’accès aux non-autorisés.
- Accueillir les secours et les équipes de l’exploitant : faciliter leur intervention en leur fournissant toutes les informations disponibles sur la nature du réseau et les circonstances de l’accident.
Il est impératif de ne jamais tenter d’intervenir soi-même sur un réseau endommagé, de ne pas colmater une fuite, et de ne pratiquer aucune réparation improvisée. Toute intervention non autorisée aggraverait le risque et alourdirait la responsabilité de l’entreprise.
Bon à savoirEn cas de dommage même superficiel sur un réseau en service, l’obligation de prévenir l’exploitant dans les meilleurs délais s’applique, même si le réseau semble fonctionner normalement. Un endommagement non signalé peut entraîner une défaillance différée et une mise en cause de responsabilité aggravée.
Bonnes pratiques pour éviter un accident réseau et ses surcoûts sur chantier
La prévention des accidents réseau repose sur une combinaison de mesures organisationnelles, réglementaires et techniques. Les guides publiés par la FNTP, Prévention BTP et la SMA BTP convergent vers les mêmes recommandations opérationnelles.

Avant le démarrage du chantier, il est indispensable de consulter le guichet unique des réseaux dès la phase de conception, de réaliser la DT puis la DICT dans les délais réglementaires, d’analyser les plans reçus pour identifier leur classe de précision, et de prévoir les investigations complémentaires nécessaires lorsque les plans sont de classe B ou C. Le marquage-piquetage des réseaux sur le terrain doit être réalisé par un prestataire certifié avant tout terrassement mécanique.
Pendant l’exécution des travaux, un brief sécurité chantier doit rappeler aux équipes la position des réseaux et les zones de vigilance. La coordination avec les exploitants de réseau concernés doit être maintenue tout au long du chantier. Toute anomalie constatée, qu’il s’agisse d’une canalisation non répertoriée ou d’une position différente de celle indiquée sur les plans, doit être signalée immédiatement.
Chez GEOTOP RESEAUX, nous accompagnons les maîtres d’ouvrage, les bureaux d’études et les entreprises de travaux publics dans la détection, la localisation et le géoréférencement des réseaux enterrés, avec des méthodes certifiées adaptées à chaque contexte de chantier. Notre approche intègre la topographie comme fil conducteur entre la localisation terrain et la valorisation cartographique des données, pour que chaque résultat soit directement exploitable dans vos outils SIG ou CAO.
Aller plus loin avec la détection réseau enterré chantier
Un endommagement réseau sur chantier n’est jamais un simple incident technique. C’est un événement qui peut paralyser un chantier, engager des responsabilités multiples, générer des surcoûts considérables et, dans les cas les plus graves, mettre des vies en danger.
La bonne nouvelle, c’est que la grande majorité de ces accidents est évitable, à condition de respecter scrupuleusement les obligations réglementaires et de confier la localisation réseau enterré chantier à des prestataires certifiés. Investir dans une détection préalable rigoureuse, c’est avant tout protéger votre chantier, vos équipes et votre budget. Pour toute demande de détection, de géoréférencement ou d’investigation complémentaire, vous pouvez contacter GEOTOP RESEAUX directement depuis notre page de contact.
En résumé : anticiper l’endommagement des réseaux sur chantier
Un accident réseau chantier a toujours des répercussions bien au-delà de la seule réparation de la canalisation touchée : l’endommagement réseau coût global intègre arrêts de chantier, pénalités, démarches administratives, voire procédures juridiques et atteinte à votre image.
Mettre en place une détection réseau avant travaux avec des prestataires certifiés, s’appuyer sur des plans fiables et former les équipes à la sécurité chantier réseaux sont les leviers les plus efficaces pour anticiper ces risques. Cette anticipation vous permet de sécuriser vos opérations, de protéger vos équipes et de maîtriser durablement les coûts de vos chantiers.
FAQ
Combien de temps à l’avance faut-il envoyer une DICT avant le début des travaux ?
La DICT doit être transmise à chaque exploitant de réseau concerné au plus tôt trois mois avant le début des travaux et au plus tard dix jours ouvrés avant leur commencement. Ce délai est impératif pour permettre aux exploitants de répondre et, si nécessaire, d’imposer des prescriptions techniques particulières.
Qu’est-ce qu’une investigation complémentaire et dans quels cas est-elle obligatoire ?
Une investigation complémentaire est une opération de localisation précise des réseaux réalisée sur le terrain par un prestataire certifié, en complément des plans fournis par les exploitants. Elle est obligatoire lorsque les plans reçus sont de classe B ou C, c’est-à-dire lorsque leur précision ne garantit pas la position réelle des ouvrages à moins de 40 cm.
Un sous-traitant peut-il être tenu responsable en cas d’endommagement d’un réseau ?
Oui. Si le sous-traitant réalise physiquement les travaux sans avoir vérifié la position des réseaux ou sans respecter les prescriptions techniques imposées par les exploitants, sa responsabilité peut être engagée indépendamment de celle du maître d’ouvrage ou de l’entreprise principale.
Quelles sont les certifications requises pour réaliser des investigations complémentaires sur les réseaux ?
Les prestataires réalisant des investigations complémentaires doivent disposer d’une certification spécifique, notamment la certification Qualitia, qui atteste de leur compétence en matière de détection et de localisation des réseaux enterrés. Faire appel à un prestataire non certifié peut invalider les résultats et engager la responsabilité du donneur d’ordre.
Le géoréférencement des réseaux est-il obligatoire après les travaux ?
Le récolement de réseaux, qui inclut le géoréférencement des ouvrages neufs ou modifiés, est une obligation à l’issue des travaux pour les réseaux soumis à la réglementation anti-endommagement. Il permet de mettre à jour les plans des exploitants et d’améliorer la précision des données cartographiques pour les chantiers futurs.
Que se passe-t-il si l’exploitant de réseau ne répond pas à une DICT dans les délais ?
Si l’exploitant ne répond pas dans les délais réglementaires, l’entreprise exécutante peut débuter les travaux sous certaines conditions, mais elle reste tenue de prendre toutes les précautions nécessaires pour éviter un endommagement. L’absence de réponse ne dispense pas de l’obligation de localiser les réseaux avant de creuser.
