Avant toute ouverture de tranchée, tout forage ou toute intervention à proximité de canalisations souterraines, une étape conditionne à la fois la sécurité du chantier et sa conformité réglementaire : la consultation du guichet unique réseaux téléservice, la plateforme nationale qui recense les réseaux implantés en France et les coordonnées de leurs exploitants.
Mal comprise, cette étape se réduit à une formalité administrative. Bien exploitée, elle devient le point de départ d’une préparation de chantier solide, depuis la déclaration de projet de travaux jusqu’aux investigations complémentaires. Ce guide explique concrètement comment déclarer, comment lire les réponses reçues et comment transformer ces informations en données terrain fiables.
Guichet unique réseaux téléservice – guide 2026 DT-DICT
Temps de lecture : ~10 min
- Qu’est-ce que le guichet unique réseaux et canalisations ?
- Pourquoi le téléservice DT DICT est déterminant avant un chantier
- DT, DICT et DT-DICT conjointe, qui déclare quoi ?
- Comment faire une déclaration sur le guichet unique réseaux téléservice
- Interpréter les récépissés et préparer les investigations complémentaires
- Travaux urgents, terrain privé et travaux en régie
- Quelles conséquences en cas de manquement ?
- Du téléservice à la donnée terrain exploitable
- Aller plus loin avec le guichet unique réseaux téléservice
- En résumé : du téléservice à la donnée terrain
- Questions fréquentes sur le guichet unique réseaux téléservice
Qu’est-ce que le guichet unique réseaux et canalisations ?
Définition du guichet unique réseaux téléservice
Le guichet unique réseaux et canalisations est un téléservice national accessible sur reseaux-et-canalisations.gouv.fr. Il est mis en œuvre par l’INERIS, l’Institut national de l’environnement industriel et des risques, dans le cadre défini par le Code de l’environnement, aux articles L554-1 et suivants, et par le Code des postes et communications électroniques. L’arrêté du 4 juillet 2018 relatif au guichet unique génie civil précise les informations à renseigner et les fonctions attendues de la plateforme.
Son rôle est central dans la prévention des dommages aux réseaux. La plateforme recense les zones d’implantation déclarées par les exploitants, quel que soit le produit ou l’énergie transportés, qu’il s’agisse de réseaux enterrés, de réseaux aériens ou de réseaux subaquatiques. À partir de l’emprise des travaux renseignée, elle restitue la liste des exploitants de réseau et leurs coordonnées, afin d’engager les démarches réglementaires adaptées.
Il faut retenir une limite essentielle : le guichet unique avant travaux n’est pas une cartographie des réseaux et ne remplace ni les plans des exploitants ni leurs prescriptions techniques. Comme le rappellent les ressources officielles et les documents pédagogiques de PréventionBTP, il sert à identifier les ouvrages présents et leurs responsables, puis à déclencher les échanges réglementaires. Les plans transmis en réponse restent indispensables à la préparation du chantier.
Pourquoi le téléservice DT DICT est déterminant avant un chantier
Un téléservice au cœur de la prévention des endommagements
Les travaux de terrassement, de fondation, de voirie et réseaux divers, de forage, de démolition ou d’aménagement extérieur exposent à des risques concrets. Une canalisation de gaz percée, un câble électrique sectionné, une conduite d’eau ou un réseau de télécommunications endommagé, et ce sont des conséquences humaines, des interruptions de service, des retards et des coûts de remise en état. La réglementation dite anti-endommagement réseaux a été construite pour réduire ces sinistres, en imposant une chaîne d’information continue entre le responsable de projet, l’exécutant des travaux et les exploitants.
La logique est celle d’une responsabilité partagée. Le maître d’ouvrage doit donner une image fidèle de son projet, les exploitants doivent fournir la localisation de leurs ouvrages avec une classe de précision, et l’entreprise doit adapter ses techniques d’exécution en fonction des réponses obtenues. Chaque maillon manquant fragilise l’ensemble, et c’est souvent à ce niveau que se jouent les litiges après un endommagement.
DT, DICT et DT-DICT conjointe, qui déclare quoi ?
La confusion entre les deux déclarations reste fréquente sur le terrain, alors que leur logique est claire. La DT, déclaration de projet de travaux, relève du responsable de projet, c’est-à-dire du maître d’ouvrage ou de son représentant, maître d’œuvre ou bureau d’études mandaté. Elle intervient en phase de conception, avant la consultation des entreprises. La DICT, déclaration d’intention de commencement de travaux, relève de l’exécutant des travaux, c’est-à-dire de l’entreprise qui interviendra physiquement sur le chantier. Elle est adressée avant le démarrage effectif, à tous les exploitants identifiés par le téléservice.
| Critère | DT | DICT | DT-DICT conjointe |
|---|---|---|---|
| Qui déclare | Responsable de projet, maître d’ouvrage ou son représentant | Exécutant des travaux, entreprise réalisant le chantier | Responsable de projet et exécutant ensemble |
| Quand | En phase de conception, avant consultation des entreprises | Avant le démarrage effectif des travaux | Lorsque les deux parties sont connues au moment de la déclaration |
| Objectif | Connaître les réseaux présents et adapter le projet | Sécuriser l’exécution et les techniques de travaux | Simplifier la démarche sur des opérations ponctuelles |
| Réponse attendue | Récépissé DT, plans de réseaux, classe de précision | Récépissé DICT, prescriptions techniques d’exécution | Récépissé unique valant réponse aux deux volets |
La DT-DICT conjointe est possible lorsque les conditions réglementaires sont réunies, en particulier quand le responsable de projet et l’entreprise exécutante sont identifiés au moment de la déclaration. Elle est adaptée aux travaux ponctuels et de courte durée. Sur des opérations plus importantes, notamment celles qui nécessitent une phase d’étude, la séquence DT puis DICT distincte reste la règle, car c’est la DT qui permet d’orienter les choix de conception et de décider des investigations complémentaires.
Comment faire une déclaration sur le guichet unique réseaux téléservice
Préparer et saisir sa déclaration sur le téléservice

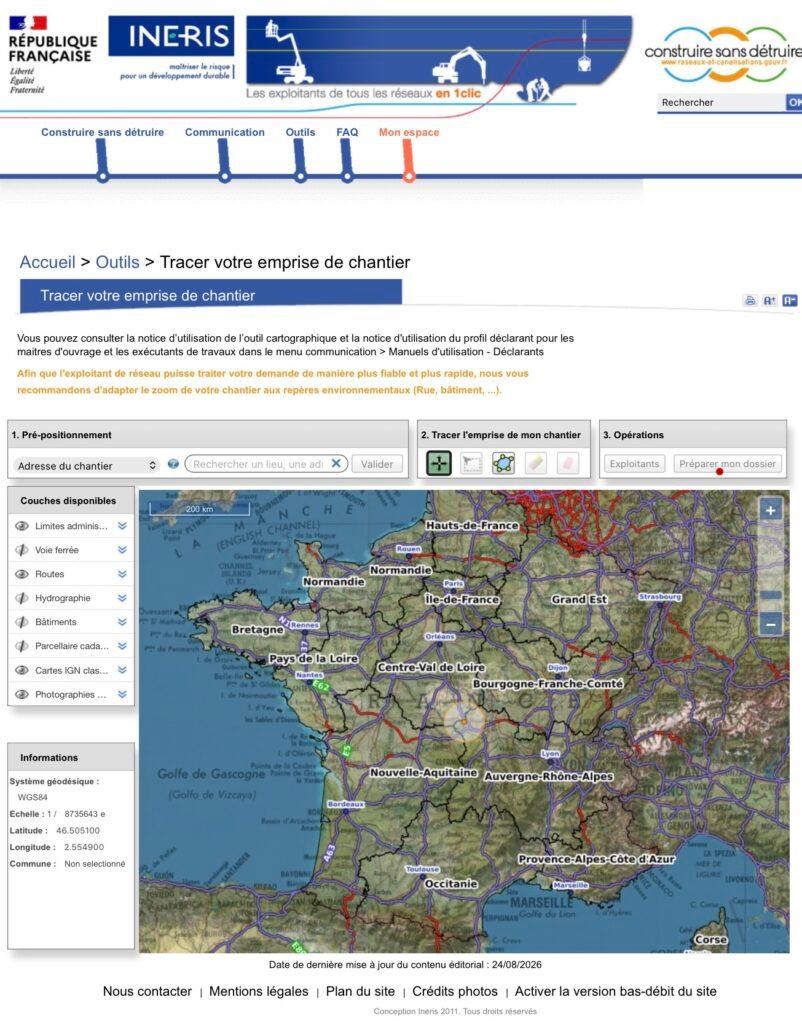

La démarche se déroule en ligne et suit toujours la même logique, que vous soyez une collectivité, un bureau d’études ou une entreprise de travaux publics. La première étape consiste à délimiter précisément l’emprise des travaux, par adresse, par parcelle cadastrale ou par tracé dessiné sur la carte. C’est l’étape la plus sensible, car une emprise sous-dimensionnée fait mécaniquement disparaître des exploitants de la liste de restitution.

Voici les informations à réunir avant de saisir un formulaire DICT en ligne ou une DT sur le téléservice.
- La localisation exacte et l’emprise des travaux, ainsi que la commune et les références cadastrales le cas échéant.
- La nature des travaux prévus, terrassement, forage, voirie et réseaux divers, démolition ou pose de réseaux.
- La date prévisionnelle de début et la durée estimée du chantier.
- Les coordonnées complètes du maître d’ouvrage ou de l’exécutant selon le type de déclaration.
- Les techniques envisagées, en particulier l’usage d’engins mécaniques.
Le téléservice restitue ensuite la liste des exploitants concernés dans le périmètre, avec leurs coordonnées. Les formulaires DT, DICT et avis de travaux urgents sont disponibles dans les rubriques documentaires du téléservice. Il ne reste plus qu’à transmettre la déclaration à l’ensemble des exploitants identifiés, et non au seul gestionnaire supposé le plus probable, puis à attendre les récépissés avant toute intervention.
Bon à savoir
Selon une actualité officielle du téléservice publiée en décembre 2025, la fonction de récupération automatique des données d’une DT pour préparer une DICT sans nouvelle saisie n’était pas encore pleinement opérationnelle. Prévoyez donc une double saisie rigoureuse pour éviter toute incohérence entre les deux déclarations.
Interpréter les récépissés et préparer les investigations complémentaires
Classes de précision et décisions d’investigations complémentaires
Recevoir les récépissés DT-DICT ne clôt pas la démarche, cela l’ouvre. Chaque exploitant transmet la localisation de ses ouvrages assortie d’une classe de précision, A, B ou C. La classe A correspond à une incertitude de localisation maîtrisée, les classes B et C traduisent une connaissance approximative de la position réelle du réseau. Cette information conditionne directement les décisions du responsable de projet.
En zone urbaine, lorsque des réseaux sensibles pour la sécurité sont présents et que les plans fournis ne sont pas en classe A, le responsable de projet doit en principe engager des investigations complémentaires afin de fiabiliser la localisation de réseaux avant les travaux. Des dispenses existent, notamment lorsque les conditions réglementaires relatives à la classe de précision et à la sensibilité des ouvrages sont réunies, ou pour certaines opérations de faible ampleur. L’arbitrage doit être documenté, car c’est lui qui sera examiné en cas d’endommagement.
C’est précisément là que notre intervention prend son sens. Nous réalisons la détection des réseaux enterrés par radiodétection, géoradar et sondes, puis le géoréférencement des points relevés en classe A, avec restitution en plan exploitable en CAO/DAO et en SIG. Nos équipes interviennent aussi bien en investigations complémentaires avant projet qu’en récolement cartographique après travaux, dans une logique de continuité avec les exigences du fond de plan PCRS.
Travaux urgents, terrain privé et travaux en régie
Trois situations génèrent régulièrement des questions. Les travaux urgents d’abord. Lorsqu’une intervention est justifiée par la sécurité, la continuité du service public ou la sauvegarde des personnes et des biens, une procédure spécifique s’applique, l’avis de travaux urgents réseaux, couramment appelé ATU. Elle allège le formalisme préalable mais ne supprime pas l’obligation d’informer les exploitants et de prendre des précautions d’exécution. Elle ne doit jamais servir à contourner une DT-DICT sur des travaux prévisibles ou programmés.
Le terrain privé ensuite. Le caractère privé de la parcelle ne dispense pas de consulter le téléservice. Des canalisations souterraines peuvent traverser une propriété ou longer immédiatement la zone d’intervention, et les branchements sont fréquemment en cause dans les sinistres. Le téléservice s’applique aux projets situés sur des terrains privés comme sur le domaine public.
Les travaux en régie enfin. Les services techniques d’une commune ou d’une intercommunalité qui réalisent eux-mêmes des travaux à proximité des réseaux enterrés sont soumis aux mêmes démarches DT et DICT qu’une entreprise extérieure. Ils cumulent alors les rôles de responsable de projet et d’exécutant, ce qui rend la traçabilité des déclarations encore plus importante.
Quelles conséquences en cas de manquement ?
Le non-respect de l’obligation DT DICT du maître d’ouvrage ou de l’exécutant expose à des sanctions administratives et pénales prévues par le Code de l’environnement, dont le contrôle peut être exercé par les services de l’État, notamment les DREAL. Au-delà du volet répressif, les conséquences les plus immédiates sont opérationnelles. Un chantier arrêté, une assurance qui conteste sa garantie, une responsabilité engagée dans la réparation d’un ouvrage endommagé, et le coût dépasse très largement celui d’une démarche correctement conduite en amont.
À retenir
La conformité ne se démontre pas seulement par l’envoi des déclarations, mais par la cohérence de l’ensemble du dossier, emprise déclarée, récépissés, classes de précision, décision d’investigations complémentaires et plans de récolement.
Du téléservice à la donnée terrain exploitable
Le guichet unique donne une photographie déclarative, pas une vérité de terrain. La qualité de votre préparation dépend donc de la fiabilité des données que vous reconstituez à partir des réponses reçues. C’est notre fil conducteur, faire converger détection de réseaux, topographie et acquisition 3D vers une donnée unique, géoréférencée et interopérable.
Concrètement, un même chantier peut mobiliser un relevé topographique pour caler l’emprise, une détection pour positionner les réseaux en classe A, et un scanner LiDAR pour capturer l’existant en nuage de points, avec restitution en plan, en maquette BIM ou en jumeau numérique consultable à distance. Cette continuité évite les ressaisies, sécurise les études et facilite l’interopérabilité des données réseaux avec vos outils SIG.
Aller plus loin avec le guichet unique réseaux téléservice
Utiliser le guichet unique réseaux téléservice correctement, c’est bien plus que cocher une case réglementaire. C’est délimiter une emprise juste, déclarer au bon moment selon votre rôle de responsable de projet ou d’exécutant, transmettre à tous les exploitants identifiés, puis analyser les récépissés pour décider en connaissance de cause des investigations complémentaires à engager.
Cette chaîne, de la déclaration à la donnée géoréférencée, est exactement celle que nous accompagnons au quotidien auprès des collectivités, des bureaux d’études et des entreprises de travaux. Pour faire le point sur un projet en préparation, notre équipe est joignable via notre page de contact géomètre.
En résumé : du guichet unique réseaux téléservice au terrain
En synthèse, le guichet unique réseaux téléservice n’est ni un simple portail administratif ni une cartographie exhaustive, mais le point de départ d’une démarche structurée : déclaration adaptée (DT, DICT ou conjointe), analyse des récépissés, choix d’investigations complémentaires et préparation des modes opératoires sur le terrain.
En traitant ces étapes comme un tout cohérent, vous réduisez les risques d’endommagement de réseaux, sécurisez vos chantiers et disposez d’une donnée géoréférencée fiable, exploitable dans vos outils d’étude, de suivi et de récolement.
FAQ
Faut-il refaire une déclaration si le chantier est reporté ou prolongé ?
Oui dans la plupart des cas. Les récépissés sont liés aux dates et à la durée déclarées. Si le planning évolue de façon significative ou si l’emprise change, une nouvelle déclaration est nécessaire pour que les informations transmises par les exploitants restent valables au moment de l’intervention.
Que faire si un exploitant ne répond pas à la DICT ?
La réglementation prévoit des relances et, à défaut de réponse dans les délais, des règles spécifiques de conduite à tenir avant intervention. En pratique, il est fortement recommandé de conserver la preuve de l’envoi et des relances, et de considérer par prudence que l’ouvrage est présent tant que sa position n’est pas fiabilisée sur le terrain.
Un marquage-piquetage est-il obligatoire après les déclarations ?
Le marquage ou le piquetage des ouvrages dans l’emprise du chantier relève du responsable de projet avant le démarrage des travaux, sur la base des informations des exploitants et, le cas échéant, des investigations complémentaires. Il doit rester lisible pendant toute la durée du chantier.
Les réseaux non sensibles sont-ils vraiment concernés ?
Oui, ils entrent dans le champ des déclarations même si les obligations d’investigation sont moins strictes que pour les réseaux sensibles pour la sécurité. Un réseau d’eau potable ou d’éclairage endommagé génère lui aussi des coûts, des retards et des interruptions de service.
Le guichet unique permet-il d’obtenir directement des plans de réseaux ?
Non. Il fournit la liste et les coordonnées des exploitants concernés par l’emprise. Ce sont ensuite les exploitants qui transmettent leurs plans, leur classe de précision et leurs prescriptions techniques en réponse à la DT ou à la DICT.
