Depuis le 1er janvier 2026, les règles du jeu ont changé pour les gestionnaires d’eau, d’assainissement, de gaz, d’électricité, d’éclairage public et de télécommunications. Le fond de plan PCRS s’impose désormais dans les réponses aux déclarations, et la classe A de précision devient la référence attendue sur les ouvrages en service. L’expression « exploitant réseau obligation cartographie » résume bien cette nouvelle donne.
Pour un exploitant de réseau, l’obligation de cartographie n’est plus un objectif lointain, c’est une exigence opposable à chaque déclaration reçue. Cet article fait le point sur le cadre réglementaire, les classes de précision, le calendrier, les risques encourus et la marche à suivre pour remettre votre patrimoine réseau à niveau.
Exploitant réseau, obligation cartographie classe A 2026
Temps de lecture : ~9 min

- Exploitant de réseau, obligation de cartographie, ce que la réglementation exige en 2026
- Classe A, B ou C, comprendre les seuils de précision cartographique
- PCRS, le fond de plan obligatoire pour répondre aux DT et DICT
- Quelles informations fournir en réponse à une déclaration
- Sanctions et risques en cas de cartographie non conforme
- Comment passer un réseau de classe C ou B en classe A
- Organiser votre mise en conformité avec GEOTOP RESEAUX
- Aller plus loin avec une cartographie réseau conforme
- Foire aux questions sur l’obligation de cartographie
Exploitant de réseau, obligation de cartographie, ce que la réglementation exige en 2026
Un cadre réglementaire structuré autour des arrêtés de 2012 et 2015
La réglementation dite anti endommagement, portée par la démarche Construire sans détruire, encadre tous les travaux réalisés à proximité des ouvrages souterrains, aériens ou subaquatiques. Elle repose principalement sur l’arrêté du 15 février 2012 relatif à l’exécution de travaux à proximité de certains ouvrages de transport ou de distribution, complété par l’arrêté du 22 décembre 2015. Ce socle réglementaire définit les classes de précision cartographique des ouvrages en service et fixe les obligations de localisation qui pèsent sur les exploitants.
Concrètement, un exploitant doit enregistrer ses zones d’implantation sur le téléservice national des réseaux et canalisations, aussi appelé guichet unique, afin d’être identifié par les déclarants. Il doit ensuite répondre de manière circonstanciée aux déclarations de projet de travaux transmises par le responsable de projet et aux déclarations d’intention de commencement de travaux envoyées par l’entreprise exécutante. Cette réponse s’accompagne de plans fiables, datés, à l’échelle, précisant la classe de précision de chaque tronçon.
Deux autres obligations structurent le quotidien des gestionnaires de patrimoine réseau. D’une part, tout ouvrage nouvellement construit doit être cartographié avec une précision de classe A, soit une incertitude maximale de 40 centimètres, et enregistré au fil de l’eau sur le téléservice. D’autre part, les résultats des investigations complémentaires réalisées sur les chantiers doivent être intégrés dans la cartographie de l’exploitant, ce qui suppose un circuit de mise à jour organisé entre le terrain, le bureau d’études et le système d’information géographique.
Classe A, B ou C, comprendre les seuils de précision cartographique
Une échelle de précision pour qualifier la fiabilité de la cartographie
La classe de précision traduit l’incertitude de localisation d’un ouvrage, mesurée en planimétrie et en altimétrie. Elle ne qualifie pas la qualité du plan en général, mais bien la fiabilité de la position du réseau représenté. Sur le terrain, cette notion se traduit directement par la largeur de la bande de recherche que l’entreprise exécutante doit appliquer autour du tracé annoncé, et donc par le niveau de risque accepté lors des terrassements.

| Classe | Incertitude de localisation | Conséquence sur le chantier |
|---|---|---|
| Classe A | 40 cm maximum pour les réseaux rigides, 50 cm pour les réseaux flexibles, seuil spécifique de 80 cm pour certains ouvrages souterrains anciens de génie civil liés au transport guidé | Bande de recherche réduite, pas d’investigations complémentaires exigées pour les réseaux sensibles |
| Classe B | Supérieure à la classe A et inférieure ou égale à 1,5 m pour les ouvrages principaux, 1 m pour les branchements | Distance de recherche pouvant atteindre 1,50 m de part et d’autre du tracé, investigations complémentaires souvent nécessaires |
| Classe C | Supérieure à 1,5 m, ou absence de localisation fournie par l’exploitant | Incertitude forte, terrassements manuels ou techniques douces, surcoûts et allongement des délais |
Ces seuils, fixés par l’arrêté du 15 février 2012, expliquent pourquoi la classe A est devenue la cible de tous les gestionnaires de réseaux sensibles. Une donnée en classe A sécurise l’entreprise exécutante, fluidifie la préparation du chantier et limite considérablement le risque d’endommagement, avec les conséquences en cascade que l’on connaît sur la continuité de service et la sécurité des intervenants.
Bon à savoir
La classe C ne signifie pas seulement une donnée imprécise. Elle s’applique aussi lorsque l’exploitant n’est pas en mesure de fournir une localisation, ce qui revient à afficher une lacune documentaire sur son propre patrimoine.
PCRS, le fond de plan obligatoire pour répondre aux DT et DICT
Le PCRS, fond de plan de référence à très grande échelle
Le Plan de Corps de Rue Simplifié est le fond de plan de référence à très grande échelle sur lequel viennent se superposer les réseaux. Il correspond au meilleur levé régulier à grande échelle disponible, établi et mis à jour par l’autorité publique locale compétente. L’arrêté du 22 décembre 2015 a imposé son usage au 1/200e comme fond de plan pour les réponses aux déclarations concernant les réseaux sensibles.
L’article 25 de l’arrêté du 15 février 2012 modifié a ensuite généralisé cette exigence au fond de plan PCRS. L’utilisation du fond de plan PCRS s’impose à tous les exploitants, réseaux sensibles comme non sensibles, dès lors que le PCRS existe effectivement sur la zone concernée, et au plus tard le 1er janvier 2026. Cette échéance est désormais dépassée, ce qui signifie que la référence au PCRS est aujourd’hui attendue dans les réponses aux déclarations, dans les mêmes conditions que la classe de précision.
Pour les collectivités et les syndicats de réseaux, cette obligation a un corollaire opérationnel. Les réseaux sensibles doivent être géolocalisés avec une incertitude inférieure à 40 centimètres, donc en classe A, puis raccrochés au fond de plan produit par l’autorité publique locale compétente. La cohérence géométrique entre le PCRS et les données réseaux devient alors un sujet technique à part entière, car un levé réalisé dans un autre référentiel ou avec une méthode inadaptée produira des écarts visibles dès la superposition.
Quelles informations fournir en réponse à une déclaration
La réponse d’un exploitant n’est pas un simple envoi de plan. Elle doit permettre au responsable de projet et à l’entreprise exécutante de travailler en sécurité, avec une lecture sans ambiguïté de la situation réelle du sous sol. Voici les éléments attendus dans une réponse conforme aux attentes réglementaires.
- Les plans des ouvrages en service situés dans l’emprise déclarée, établis sur le meilleur fond de plan disponible, aujourd’hui le PCRS lorsqu’il existe.
- La classe de précision associée à chaque tronçon, y compris pour les branchements, ainsi que la date de mise à jour de la donnée.
- Les caractéristiques utiles de l’ouvrage, nature du fluide ou de l’énergie transportée, matériau, profondeur connue, présence d’affleurants et d’organes de coupure.
- Les recommandations techniques de sécurité, les conditions d’intervention à proximité et les coordonnées du service à contacter en cas d’urgence ou d’anomalie constatée.
La qualité de cette réponse conditionne la suite. Lorsque les données transmises sur un réseau sensible ne permettent pas d’atteindre la classe A, des investigations complémentaires doivent être engagées avant travaux, et la réglementation prévoit que leur charge puisse revenir à l’exploitant dans certaines configurations. Les résultats obtenus doivent ensuite être réintégrés dans la cartographie, ce qui transforme chaque chantier en occasion d’améliorer la base de données patrimoniale.
Sanctions et risques en cas de cartographie non conforme
Le non respect des obligations de localisation et de réponse aux déclarations expose l’exploitant à des sanctions administratives et pénales prévues par le code de l’environnement, prononcées après contrôle. Au delà de l’aspect répressif, les conséquences les plus lourdes sont souvent opérationnelles et financières. Un endommagement de réseau engage les responsabilités, interrompt le service, mobilise des équipes en urgence et peut mettre en cause la sécurité des personnes présentes sur le chantier.
Une cartographie en classe B ou C génère aussi un coût récurrent et silencieux. Les investigations complémentaires se multiplient, les entreprises sécurisent leurs prix face à l’incertitude, les terrassements manuels allongent les délais et les chantiers de renouvellement deviennent plus difficiles à programmer. Sur la durée, l’écart entre un patrimoine cartographié en classe A et un patrimoine resté en classe C se lit directement dans les budgets de travaux et dans la sinistralité.
Comment passer un réseau de classe C ou B en classe A
Une démarche progressive pour atteindre la classe A

La montée en classe A repose sur une chaîne technique cohérente qui combine détection de réseaux, levé de précision et restitution exploitable. La première étape consiste à inventorier le patrimoine par classe de précision et à hiérarchiser les secteurs prioritaires, généralement les réseaux sensibles en unité urbaine et les zones à forte densité de travaux. Ce diagnostic évite de tout relever en même temps et permet d’étaler l’effort sur plusieurs exercices budgétaires.

Vient ensuite la phase de terrain. La détection s’appuie sur la radiodétection électromagnétique, le géoradar et l’usage de sondes pour les conduites non métalliques, complétés si nécessaire par des sondages pour lever les doutes sur les ouvrages les plus complexes. Cette géophysique souterraine doit être réalisée par un prestataire certifié, condition posée par la réglementation pour que les résultats soient recevables. Le marquage piquetage est ensuite repris par un levé topographique rattaché au système de référence légal, en planimétrie et en altimétrie, afin d’atteindre l’incertitude exigée par la classe A. Notre équipe intervient sur cette chaîne complète, de la détection des réseaux enterrés au géoréférencement.

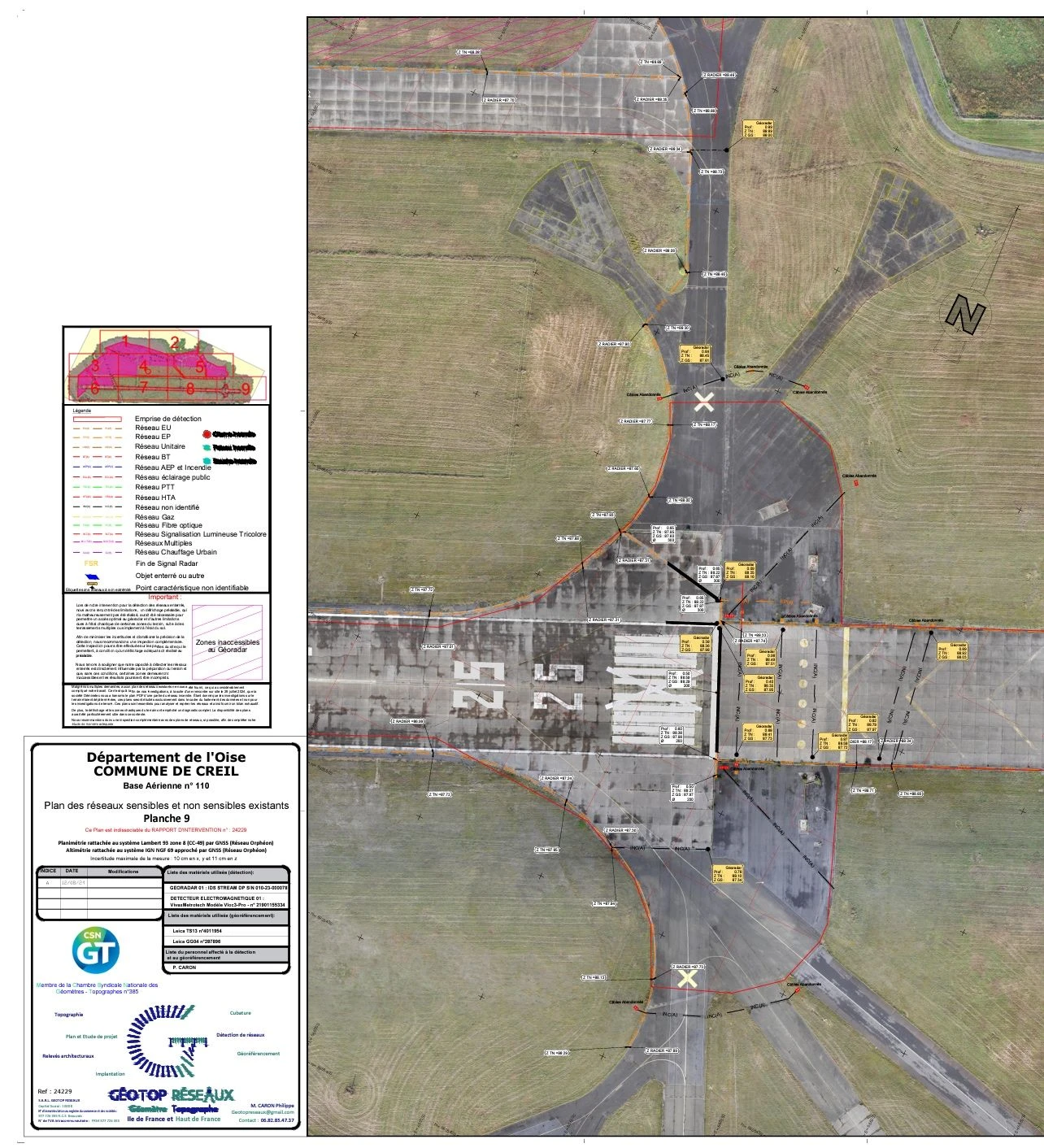

La dernière étape, souvent sous estimée, est la restitution. Les données doivent être livrées dans des formats directement intégrables au système d’information géographique de l’exploitant, avec les attributs réglementaires attendus, la classe de précision et la date du levé. C’est à cette condition que la mise à jour de la cartographie alimente réellement les réponses aux déclarations, au lieu de rester un livrable isolé dans un dossier de chantier.
La topographie sert ici de fil conducteur entre le sous sol et la surface. Le même référentiel qui porte le levé des réseaux porte aussi le relevé de l’espace public, les profils en long, les cubatures et les modèles numériques de terrain. L’acquisition par scanner LiDAR prolonge cette logique en produisant un nuage de points géoréférencé de l’environnement de surface, utile pour documenter les affleurants, préparer un projet de voirie ou construire un jumeau numérique cohérent avec le PCRS. Nos prestations d’acquisition 3D sont présentées via notre offre de scanner LiDAR et nuage de points et nos relevés topographiques.
À retenir
Une donnée réseau n’atteint la classe A que si la détection et le levé sont menés ensemble, dans le même référentiel, avec une traçabilité complète de la méthode employée.
Organiser votre mise en conformité avec GEOTOP RESEAUX
Nous accompagnons les collectivités, les syndicats de réseaux, les bureaux d’études et les entreprises de travaux publics sur l’ensemble de cette chaîne, du diagnostic de précision de vos données existantes jusqu’au récolement cartographique des ouvrages neufs. Notre approche consiste à traiter la détection, la topographie et la valorisation des données comme un seul et même métier, afin que chaque intervention produise une donnée réutilisable dans votre système d’information géographique, dans vos plans et dans vos réponses aux déclarations.
Cette continuité évite les ruptures de chaîne qui fragilisent habituellement les programmes de mise à niveau, notamment les écarts de référentiel entre un levé de détection et un fond de plan, ou les formats de livraison incompatibles avec les outils métiers. Si vous souhaitez faire le point sur l’état de votre cartographie et bâtir un plan de mise en conformité réaliste, vous pouvez nous exposer votre contexte via notre page de contact géomètre.
Aller plus loin avec une cartographie réseau conforme
L’obligation de cartographie des exploitants de réseaux repose sur un principe simple, savoir où se trouvent réellement les ouvrages et le prouver au moment de la déclaration. Les classes de précision fixées par l’arrêté du 15 février 2012 et la généralisation du fond de plan PCRS au 1er janvier 2026 donnent un cadre clair, mais leur application demande une méthode, des compétences de détection certifiées et une véritable culture de la donnée géoréférencée.
Plus le patrimoine est documenté en classe A, plus les chantiers deviennent prévisibles, sûrs et économes. C’est le meilleur retour sur investissement d’une démarche de mise en conformité conduite sereinement.
En synthèse : cartographier vos réseaux pour maîtriser les risques
Mettre votre patrimoine en conformité, c’est d’abord garantir une localisation fiable de vos ouvrages sur un fond de plan PCRS, puis maintenir cette qualité de donnée dans la durée via des mises à jour au fil de l’eau. En investissant progressivement pour atteindre la classe A sur vos réseaux les plus exposés, vous sécurisez les chantiers, maîtrisez vos coûts de travaux et répondez sereinement aux exigences réglementaires.
FAQ – Foire aux questions sur l’obligation de cartographie
Qui produit le PCRS sur mon territoire et comment y accéder ?
Le PCRS est établi et mis à jour par l’autorité publique locale compétente, souvent une collectivité, une métropole ou un syndicat d’énergie selon les territoires. Les modalités d’accès, de contribution et de mise à jour sont définies localement, il est donc conseillé de se rapprocher de la structure porteuse avant de lancer un programme de levés.
Que faire si aucun PCRS n’existe encore sur ma zone d’intervention ?
L’obligation porte sur l’utilisation du PCRS dès lors qu’il existe effectivement sur la zone concernée. En son absence, l’exploitant utilise le meilleur fond de plan régulier à grande échelle disponible, tout en veillant à produire des levés dans un référentiel compatible pour pouvoir les basculer sans reprise lorsque le PCRS sera déployé.
Les branchements sont ils soumis aux mêmes exigences que les ouvrages principaux ?
Les branchements disposent de seuils propres, notamment une incertitude d’un mètre en classe B, mais ils restent une source majeure d’endommagement. Leur relevé est donc un point d’attention particulier dans tout programme de mise à niveau cartographique.
Le téléservice fournit il directement la cartographie des réseaux ?
Non. Le guichet unique permet d’identifier les exploitants dont les ouvrages traversent ou bordent l’emprise déclarée et de récupérer leurs coordonnées. Ce sont ensuite les exploitants eux mêmes qui transmettent les plans de leurs ouvrages dans leur réponse à la déclaration.
À quelle fréquence faut il mettre à jour sa cartographie réseau ?
La logique réglementaire est celle de l’enregistrement au fil de l’eau. Chaque ouvrage neuf est cartographié en classe A avant remblaiement, et chaque investigation complémentaire ou opération de récolement vient enrichir la base, ce qui suppose une procédure interne de collecte et de validation des données de terrain.
